お風呂リフォームの期間は何日?ユニットバスと在来浴室で変わる工期の目安

お風呂リフォームの期間は何日?ユニットバスと在来浴室で変わる工期の目安

お風呂リフォームの期間は、ユニットバスにするなら3〜7日程度、在来浴室にするなら2週間〜1ヶ月程度が目安です。工法で日数に差が出る理由、工期が延びやすいケース、工事中の入浴まで解説。ボウクスの在来浴室の工程も紹介します。

BOWCS 約9分
Share:

お風呂のリフォームを考え始めると、まず気になるのが「何日お風呂に入れなくなるの?」ということ。銭湯に通うのかしばらく実家を頼るのか、日数が分からないと段取りも決められませんよね。
実は工事の日数は、リフォーム後の浴室をユニットバスにするか在来浴室にするかで大きく変わります。数日で終わることもあれば数週間かかることもあります。

この記事では、工事のパターン別の期間の目安と工期が延びやすいケースを紹介します。

バスルームの工期・見積を相談する


1. お風呂リフォームの期間は工法で決まる

リフォーム後の浴室をユニットバスにするか、在来浴室にするかで、工事の日数が変わります。ユニットバスにする場合は、今の浴室がユニットバスか在来浴室かでも差が出ます。

工事の内容工事期間の目安(解体を含む)
ユニットバスからユニットバスへのリフォーム3〜5日程度
在来浴室からユニットバスへのリフォーム4〜7日程度
在来浴室から在来浴室へのリフォーム2週間〜1ヶ月程度

※いずれも一般的な目安です。浴室の状態や追加工事によって変わります。
※現場の工事の日数で、打ち合わせや設計、部材の手配にかかる期間は含みません。

1-1. ユニットバスからユニットバスへのリフォーム

古いユニットバスを解体して、新しいユニットバスを設置します。工場でつくった部材を現場で組み立てるので、現場の作業が少なく済みます。配管や電気の調整、ドア枠まわりの仕上げまで含めて、3〜5日程度で終わります。

4日で終わる場合の、一般的な工程の例です。

日おもな作業
1日目養生、古いユニットバスの解体・撤去
2日目給排水・電気の工事
3日目新しいユニットバスの組み立て、配管・電気の接続
4日目浴室ドアの枠の取り付け、清掃、引き渡し

お風呂に入れるのは、工事が終わって引き渡しを受けた4日目の夜からです。1日目から3日目までの3日間は、お風呂に入れません。

入口の大きさや位置が変わる場合や、古い枠を外して洗面所側の壁が傷む場合は、洗面所側の枠まわり・壁・床の補修や張り替えが加わり、1〜2日長くなることがあります。

1-2. 在来浴室からユニットバスへのリフォーム

タイル張りの在来浴室を解体して、ユニットバスを設置します。タイルの壁や床を壊して撤去するので、ユニットバスの解体より手間がかかります。さらに、ユニットバスを水平に据えられるよう床下にコンクリートで基礎をつくり、固まるまで次の作業を待ちます。そのため、4〜7日程度かかるのが一般的です。解体後に土台の補修が必要になると、10日ほどかかることもあります。

6日かかる場合の工程の例です。

日おもな作業
1日目養生、タイルの壁・床・浴槽の解体・撤去
2日目給排水・電気の工事、土台の点検
3日目床下のコンクリート打設(基礎づくり)
4日目コンクリートが固まるのを待つ(作業を休むこともある)
5日目ユニットバスの組み立て、配管・電気の接続
6日目浴室ドアの枠の取り付け、清掃、引き渡し

お風呂に入れるのは6日目の夜からで、1日目から5日目までの5日間は入れません。洗面所側の補修が加わる場合は、1-1と同じく1〜2日長くなることがあります。

1-3. 在来浴室から在来浴室へのリフォーム

床・壁を現場でつくり、タイルで仕上げる工事です。防水、下地、タイル張り、設備の取り付けを順に進めるため、2週間〜1ヶ月程度かかります。

工程の流れと、それぞれのおおよその日数です。

順おもな作業日数の目安
1養生、壁・床・浴槽の解体・撤去1〜2日
2給排水・電気の工事、下地の補修1日前後
3防水工事(防水下地のモルタルを含む)1〜2日
4防水層を乾かし、水を張って漏れがないか確かめる乾かすのに数日〜1週間、水張りは丸一日
5浴槽の据え付け、タイルを張る下地づくり数日
6タイル張り2〜4日
7目地詰めタイルを張ってから24時間以上あける
8水栓・扉・照明の取り付け、清掃、引き渡し1〜2日

浴室の広さやタイルの量、解体後に見つかる下地の傷み具合によって、2週間〜1ヶ月ほどの幅があります。お風呂に入れるのは、引き渡しを受けた日の夜からです。

その代わり、床や壁を現場でつくるため、浴室の広さや形に合わせて設計できます。タイル・水栓・浴槽も自由に選べます。工期を優先するならユニットバス、デザインを優先するなら在来浴室、というように選び分けます。

在来浴室のリフォーム例(紺のタイル張りのシャワースペース)

2. 在来浴室の工期が長くなる理由

在来浴室は、ユニットバスなら工場で済んでいる工程を、現場でひとつずつ進めます。工期が長くなる理由は、主に2つです。

  • 工程ごとに職人が入れ替わる:防水、左官(モルタル)、タイル、設備と、それぞれ専門の職人が順番に作業します。前の工程が終わらないと、次の工程に入れません
  • 乾かす期間が必要になる:防水材やモルタルを塗ったあとは、完全に乾くまで次の作業を待ちます
順番工程内容
1解体既存の壁・床・防水層を撤去する
2防水・下地防水層と、タイルを張るための下地をつくる
3タイル工事床・壁にタイルを張り、目地を仕上げる
4浴槽・水栓などの取り付け浴槽・水栓・シャワーなどを取り付ける
5扉・照明の取り付けガラス扉や照明を取り付ける
6満水試験水を張って、水漏れがないか確かめる

防水の工法や確認の方法は、「在来浴室の防水はなぜ安心か」で解説しています。

在来浴室のリフォーム例(置き型浴槽とガラス張りのシャワー)

3. ボウクスの在来浴室の工期と流れ

3-1. 着工までの準備:数週間〜1ヶ月ほど

打ち合わせ・設計から着工まで、数週間〜1ヶ月ほどかかります。

段階内容
1お問い合わせ・ヒアリング(設置場所・サイズ・仕様・窓の有無・時期)
2見積の提出
3展開図・納まり図の作成
4部材の手配
5現場での打ち合わせ(配管の位置などを確認)

輸入タイルや海外製の水栓・浴槽を選ぶ場合は、在庫状況によって手配に時間がかかることがあります。仕様が早く決まるほど、着工も早くなります。

3-2. 工事期間:解体を除いて約2〜3週間

ボウクスの工事期間は、解体・設計期間を除いて約2〜3週間です。下地とタイル工事、浴槽・水栓などの設備、扉・照明の取り付けを進めます。引き渡しの前には満水試験を行い、洗い場側は+5mm、浴槽側は+200mmまで水を張って丸一日置き、水位が保たれているかを確かめます。新築の場合は、建物全体の工程に合わせてスケジュールを組みます。

3-3. Wedi Board(ウェディボード)で下地工事を1日に

ボウクスの在来浴室では、下地にドイツ製のウェディボードを使います。断熱・防水・タイル下地の3つの機能を1枚にまとめたボードです。木の下地組み・防水処理・モルタル下地を別々に行うと5日ほどかかる下地工事が、この1枚で置き換えられるので1日で終わります。詳しくは「ウェディボードの紹介ページ」をご覧ください。

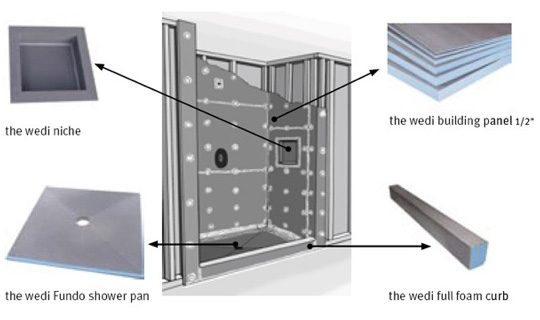

ウェディボードで床・壁・ニッチ・シャワーパンの下地をつくる構成図
ウェディボードで仕切り壁と浴槽エプロンをつくる施工図

ウェディボードの施工について相談する


4. 工期が延びやすいケース

工期が延びる理由には、どの工法でも起こりうるものと、工法によって起こるものがあります。

4-1. どの工法でも起こりうるもの

  • 解体後に見つかる劣化:土台の腐食やシロアリの被害、配管の傷みが見つかると、補修の分だけ延びます。築年数が古い住宅ほど、予備の日程を見ておくと安心です
  • マンションの制約:工事できる曜日や時間が管理規約で決まっていることがあります。共用部の養生や、搬入経路・排水ルートの制約で、作業に時間がかかることもあります。着工前に管理規約を確認しておきましょう
  • 着工後の仕様変更:工事が始まってからタイルや設備を変えると、部材の取り寄せをやり直すことになります。仕様は着工前に決め切るのが基本です
  • 繁忙期:秋から年末、年度末にかけてはリフォームの依頼が集中します。職人が複数の現場を掛け持ちするため、毎日続けて作業に入ることができず、はじめから工程の間を空けた長めの工期で組まれることがあります。時期を選べるなら、繁忙期を避けると短い工期で組みやすくなります

4-2. 工法によって起こるもの

  • 床下の基礎のコンクリート(在来浴室からユニットバスへのリフォーム):ユニットバスを水平に据えるため、床下にコンクリートで基礎をつくります。固まるまで次の作業を待つので、季節や天候によって延びることがあります
  • 防水材やモルタルの乾燥(在来浴室から在来浴室へのリフォーム):塗ったあとは、乾くまで次の作業に進めません。気温や湿度によって、乾くまでの時間が変わります
  • 輸入品の手配(在来浴室から在来浴室へのリフォーム):輸入タイルや海外製の水栓・浴槽は、在庫状況によって手配に時間がかかります。着工日から逆算して、早めに発注しましょう

5. リフォーム中は何日お風呂に入れない?工事期間の過ごし方

お風呂に入れるのは、工事が終わって引き渡しを受けた日の夜からです。たとえば4日間の工事なら、1日目から3日目までの3日間はお風呂に入れません。在来浴室にする場合も同じで、2週間〜1ヶ月ほどの工事のあいだは入れません。

  • 近くの銭湯やスポーツジムのシャワーを使う
  • 家族や親せきの家でお風呂を借りる
  • 工事の期間が長い場合は、ホテルやウィークリーマンションに泊まる

何日目に引き渡しになるかを着工前に施工会社に確認しておくと、銭湯やホテルの予定を立てやすくなります。

工事中の生活では、次の点も確認しておくと安心です。

  • 配管をつなぎ替えるときは、家全体の水道が一時的に止まる時間がある
  • 工事の間ずっと家にいる必要はない。留守にする日は、鍵の預け方を決めておく
  • 洗面所の床や壁紙も一緒に張り替える場合は、その分の日数が加わる

仕上げタイルを探す


よくあるご質問

Q1. お風呂リフォームの期間中、何日お風呂に入れませんか?

お風呂に入れるのは、工事が終わって引き渡しを受けた日の夜からです。入れない日数の目安は、ユニットバス同士のリフォームで2〜4日、在来浴室からユニットバスへのリフォームで3〜6日です。在来浴室にする場合は、2週間〜1ヶ月ほどの工事のあいだ入れません。何日目に引き渡しになるかは、着工前に施工会社に確かめておきましょう。

Q2. お風呂リフォームは1日で終わりますか?

浴室全体をつくり替える工事は、1日では終わりません。水栓の交換など部分的な工事なら、1日で終わることもあります。

Q3. 在来浴室は工期が長いのに、なぜ選ばれるのですか?

浴室の広さや形に合わせて設計でき、タイル・水栓・浴槽を自由に選べるためです。規格サイズに合わない浴室や、浴室・洗面・トイレをひとつの部屋にする欧米型のバスルームもつくれます。

Q4. 着工前の準備には、どのくらいかかりますか?

ボウクスの場合、打ち合わせ・設計から着工まで、数週間〜1ヶ月ほどかかります。輸入品を選ぶ場合は、手配の期間も見込んでおきましょう。

Q5. 急ぎの工事にも対応できますか?

ご希望のスケジュールをお知らせいただければ、可能な限り対応します。仕様が早く決まるほど、工期を調整しやすくなります。


まとめ

  • お風呂リフォームの期間は、ユニットバスにするなら3〜7日程度、在来浴室にするなら2週間〜1ヶ月程度が目安(いずれも解体を含む)
  • 在来浴室の工期が長いのは、工程ごとに職人が入れ替わり、防水材やモルタルを乾かす期間も必要になるため
  • ボウクスの在来浴室は、解体を除いて約2〜3週間。下地にウェディボードを使い、5日ほどかかる下地工事を1日で終える
  • 着工までに数週間〜1ヶ月の準備期間がある。輸入品は早めの発注が基本
  • お風呂に入れるのは引き渡しの日の夜から。入浴の方法を着工前に決めておく
